Процесс теплоснабжения в прошлом году вызывал нарекания горожан – где-то не прогревались жилые дома, где-то родители учеников жаловались на холодные классы. Lada.kz направила вопросы ГКП «Каспий жылу, су арнасы» о подготовке города к отопительному сезону 2026-2027. Фото автора
Тепло пришло не ко всем: жильцы 6 микрорайона Актау жалуются на холод в квартирах
В пресс-службе ГКП «КЖСА» предоставили ответы. Редакция публикует их без правок и изменений.
— Какие результаты показали гидравлические испытания?

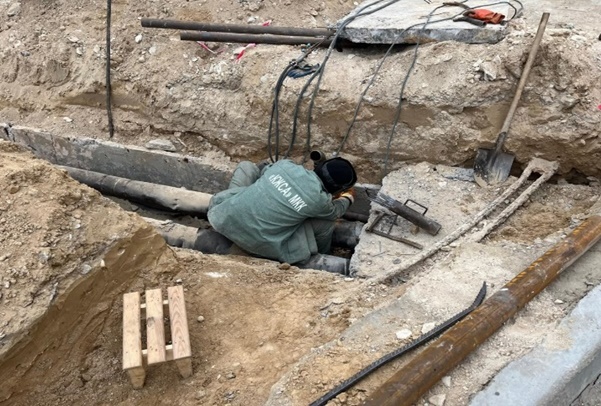

— С 15 по 17 сентября 2026 года в Актау проведены гидравлические испытания магистральных и внутриквартальных тепловых сетей. Испытания позволили выявить дефектные участки и своевременно определить наиболее уязвимые места тепловой инфраструктуры до начала отопительного сезона.
— Сколько порывов было выявлено?
— Всего выявлено 39 дефектных участков с порывами: 30 – на сетях верхней зоны и 9 – на сетях нижней зоны. Из них 7 порывов приходится на бесхозяйные тепловые сети. По состоянию на 24 сентября работы завершены на 18 участках, на оставшихся 21 участках работы продолжаются.
— Каковы сроки устранения?
— Устранение выявленных повреждений проводится в приоритетном порядке, с учетом степени повреждения и влияния участка на надежность теплоснабжения. Задача предприятия — завершить основные ремонтно-восстановительные мероприятия до начала отопительного сезона и обеспечить готовность сетей к заполнению и циркуляции.
— Какие участки системы теплоснабжения наиболее уязвимы?
— В первую очередь это участки, на которых в ходе гидравлических испытаний были выявлены повреждения. Отдельное внимание уделяется бесхозяйным тепловым сетям, где выявлено 7 порывов, а также тепловым камерам, запорной арматуре и внутриквартальным участкам, находящимся в неудовлетворительном техническом состоянии.
— Насколько Актау готов к отопительному сезону?
— Подготовка продолжается в штатном режиме. Гидравлические испытания проведены, выявленные дефекты локализуются и устраняются, одновременно проводится подготовка тепловых сетей к заполнению и циркуляции, ревизия тепловых узлов и запорной арматуры. Основная задача на текущем этапе — завершить ремонт выявленных дефектов и обеспечить техническую готовность всех элементов системы теплоснабжения к началу отопительного сезона.
— Сколько домов и учреждений получили документы о готовности?
— В Актау к централизованной системе теплоснабжения подключено 1 198 многоквартирных жилых домов. По состоянию на 23 сентября 195 МЖД получили акты готовности, 505 МЖД прошли промывку, опрессовку и ревизию. По социальной сфере: детские дошкольные учреждения – 100% готовности; школы – 98%; медицинские учреждения – 98%.
— Сколько объектов еще не получили документы о готовности и почему?
— Подготовка объектов продолжается. По МЖД часть домов проходит обязательные процедуры: промывку, опрессовку, ревизию тепловых узлов, проверку арматуры и устранение выявленных неисправностей. По школам один объект – СШ №10 – находится на капитальном ремонте.
— Насколько готовы социальные объекты — школы, ДДУ и другие учреждения?
— Социальные объекты находятся на завершающей стадии подготовки. Дошкольные учреждения подготовлены на 100%, школы и медицинские учреждения – на 98%. Проводится проверка тепловых узлов, запорной и регулирующей арматуры, а также внутренних систем теплоснабжения. По оставшимся объектам работы продолжаются.
— Почему в прошлые годы в классах было холодно и что делается сейчас?
— Причины недостаточного прогрева помещений могут быть связаны как с параметрами теплоносителя, так и с состоянием внутренних систем теплоснабжения объекта — теплового узла, регулирующей и запорной арматуры, а также качеством регулировки и гидравлического режима. В текущем году особое внимание уделяется именно техническому состоянию тепловых узлов и внутренних систем. Проводятся промывка, опрессовка, ревизия арматуры и устранение выявленных неисправностей. Это позволяет выявить потенциальные проблемы до начала отопительного сезона.
— Какова степень изношенности тепловых сетей Актау?
— Тепловая инфраструктура города имеет значительный физический износ, поэтому гидравлические испытания и ежегодная подготовка сетей являются необходимыми мероприятиями для обеспечения надежности теплоснабжения. Износ: водопроводные сети – 58,31%, тепловые сети – 65,64%, канализационные сети -69,33%, итого общий – 62,84%
Ольга Максимова
